مشروع مركز بيانات داخلي لشركة حتى 100 مستخدم
هذا النموذج يشرح كيفية تخطيط وتنفيذ مركز بيانات داخلي يخدم حتى 100 موظف، مع مراعاة التوسعة المستقبلية، الأمان، وضمان استمرارية الخدمة، وبالاعتماد على الأجهزة المتوفرة في السوق المصري للأجهزة المستعملة.
1. نظرة عامة على المشروع
يهدف المشروع إلى إنشاء مركز بيانات داخلي يخدم حتى 100 مستخدم، ويوفر بيئة افتراضية مرنة لاستضافة التطبيقات، قواعد البيانات، خدمات الملفات، وخدمات الشبكة الداخلية مع اتصال إنترنت آمن وتغطية لاسلكية قوية. التصميم يراعي التوسع، الأمان، وتكلفة الأجهزة المستعملة.
2. تصميم التوبولوجيا الشبكية

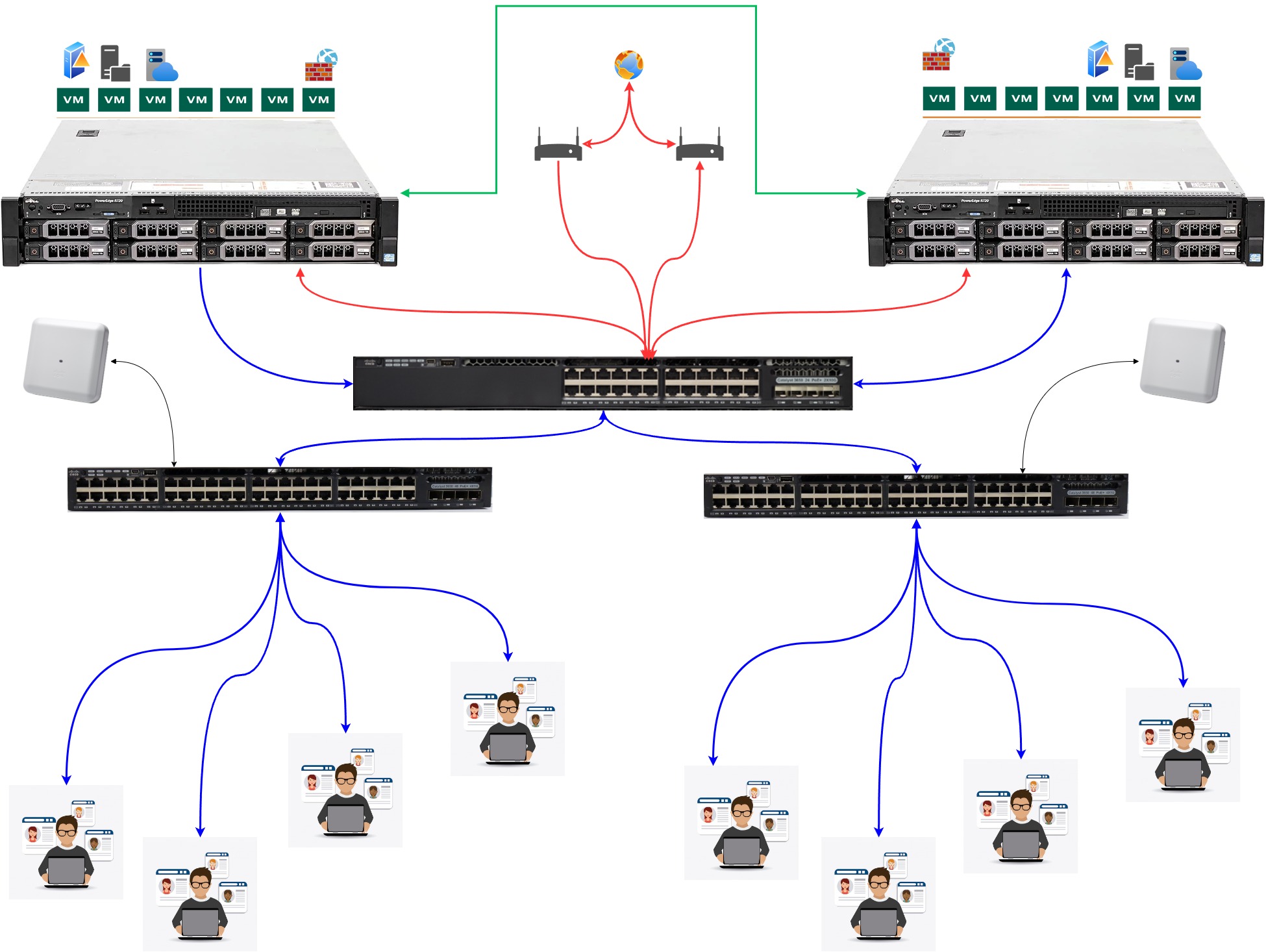

يعتمد التصميم على طوبولوجيا النجمة، حيث تتصل جميع الأجهزة الطرفية (أجهزة المستخدمين والطابعات) عبر (Access Switches) إلى (Core Switch)، الذي يربط الخوادم، وحدات التخزين، ونقاط الوصول اللاسلكية. يتم ربط (Core Switch) بالـ (Router) الذي يوفر الاتصال بالإنترنت وجدار الحماية. الخوادم تستضيف عدة أجهزة افتراضية (VMs) لخدمات الشركة.
3. البنية التحتية السلكية
- استخدام كابلات شبكة Cat6 أو أعلى لربط الخادم (Server) والـ (Switch) والـ (Access Point).
- تنظيم الكابلات داخل رفوف (Rack) مخصصة لتسهيل الصيانة وتقليل التشويش.
- وضع علامات واضحة على الكابلات لتسهيل التعرف عليها أثناء الصيانة.
- توزيع نقاط الشبكة في المكاتب بشكل يكفي 100 مستخدم مع مراعاة التوسعة.
4. مكونات الشبكة المقترحة
- Servers: عدد 2 سيرفر رئيسي (مثلاً Dell R730 أو HPE DL380 G9) لدعم التشغيل المتوازي والنسخ الاحتياطي.
- Core Switch: سويتش رئيسي (Layer 3) يدعم 48 منفذ جيجابت على الأقل، ويدعم VLANs وStacking.
- Access Switches: عدد 2-3 سويتش توزيع (Access) 48 منفذ جيجابت.
- Access Points: من 4 إلى 8 نقاط وصول احترافية (حسب المساحة والتغطية المطلوبة).
- Router + Firewall: جهاز توجيه يدعم VPN وجدار ناري متقدم.
- NAS/SAN: وحدة تخزين شبكي مركزي (حسب حجم البيانات).
- UPS: وحدات طاقة غير منقطعة بسعة كافية لتشغيل كل الأجهزة الحيوية.
- Rack: رفوف 24U أو 42U حسب حجم الأجهزة.
- كابلات وملحقات: Cat6 Patch Cables، Patch Panels، منظمات كابلات.
5. التغطية اللاسلكية (Wi-Fi)
- توزيع 4 إلى 8 نقاط وصول (Access Point) في أماكن استراتيجية لتغطية جميع المكاتب وقاعات الاجتماعات.
- تفعيل خاصية Roaming والتنقل السلس بين النقاط.
- إجراء مسح موقعي (Site Survey) لضمان التغطية المثلى وعدم وجود مناطق ميتة.
- تفعيل VLANs لعزل شبكة الضيوف عن شبكة العمل.
6. الحماية والأمان الشبكي
- استخدام جدار ناري (Firewall) فعلي أو افتراضي على السيرفر أو الراوتر لحماية الشبكة من التهديدات الخارجية.
- تفعيل أنظمة كشف ومنع التسلل (IDS/IPS).
- تفعيل التشفير للبيانات أثناء النقل (SSL/VPN).
- تطبيق سياسات وصول صارمة (RBAC) واستخدام المصادقة متعددة العوامل (MFA) للمستخدمين الرئيسيين.
- تفعيل النسخ الاحتياطي التلقائي للبيانات.
7. خادم الملفات المحلي (NAS/SAN)
- استخدام وحدة تخزين شبكية (NAS أو SAN) مركزية لتخزين ومشاركة الملفات ونسخ احتياطي تلقائي.
- تأمين الوصول إلى الملفات باستخدام صلاحيات محددة لكل مستخدم أو قسم.
- إمكانية ربط التخزين مع Active Directory للتحكم في الصلاحيات.
8. إمداد الطاقة غير المنقطع (UPS)
- تركيب وحدات UPS بسعة كافية لتشغيل السيرفرات والسويتشات ونقاط الوصول لمدة لا تقل عن 30 دقيقة.
- توزيع الطاقة عبر وحدات توزيع الطاقة (PDU) داخل الرفوف.
- إجراء اختبارات دورية للبطاريات.
9. إعداد البرمجيات والتهيئة
- تثبيت نظام تشغيل خوادم (Windows Server أو Linux) وبرمجيات المحاكاة الافتراضية (VMware/Proxmox).
- إنشاء الأجهزة الافتراضية المطلوبة (Domain Controller, File Server, Application Server, Firewall… إلخ).
- إعداد الشبكة المحلية (VLANs) وتوزيع العناوين (DHCP).
- تهيئة نقاط الوصول اللاسلكية بأسماء شبكات (SSID) وكلمات مرور قوية.
- تفعيل التحديثات التلقائية والنسخ الاحتياطي الدوري.
10. خطة التوسع المستقبلي
- اختيار سويتشات تدعم Stacking أو Uplink بسرعة 10Gbps لدعم إضافة أجهزة مستقبلية.
- إمكانية إضافة سيرفرات أو وحدات تخزين جديدة بسهولة في نفس الرفوف.
- تصميم الشبكة بحيث تدعم إضافة نقاط وصول لاسلكية أخرى حسب الحاجة.
- تخصيص منافذ احتياطية في السويتشات والكابلات.
11. خطوات تنفيذ المشروع
- دراسة المتطلبات وتحديد المواصفات الفنية بدقة.
- توريد الأجهزة من موردين معتمدين.
- تجهيز البنية التحتية السلكية وتركيب الرفوف والكابلات.
- تركيب الأجهزة (سيرفرات، سويتشات، نقاط وصول، UPS).
- إعداد البرمجيات والأجهزة الافتراضية.
- إجراء اختبارات الأداء والأمان.
- تسليم المشروع وتدريب فريق العمل على الإدارة والصيانة.
12. الخطة الزمنية لتنفيذ المشروع
المرحلة | المدة المقدرة |
---|---|
دراسة المتطلبات | 3 أيام |
توريد الأجهزة | 5 أيام |
التجهيز والتركيب | 4 أيام |
الإعداد والتهيئة | 5 أيام |
الاختبار والتسليم | 3 أيام |
الإجمالي | 20 يوم عمل |
13. المقترح الفني والمالي للأجهزة (حتى 100 مستخدم)
المكون | المواصفات / الطراز | العدد | السعر التقديري (جنيه مصري) |
---|---|---|---|
Server | Dell R730 أو HPE DL380 G9 (64-128GB RAM, 2xCPU, 8-16 Bay) | 4 | 20,000 – 50,000 للواحد |
Core Switch | Cisco Catalyst 3750x/3850 (48 Port 1G + 10G Uplink) | 2 | 15,000 – 25,000 |
Access Switch | Cisco 2960X أو ما يعادله (48 Port 1G) | 2-3 | 8,000 – 15,000 للواحد |
Access Point | Cisco / HP | 4-8 | 2,000 – 5,000 للواحد |
Router + Firewall | Sophos / Mikrotik / Cisco ISR | 1 | 10,000 – 25,000 |
NAS/SAN | Synology / QNAP أو وحدة SAN او ممكن VM (إختياري) | 1 | 10,000 – 30,000 |
UPS | Online 3KVA أو أعلى | 2 | 8,000 – 30,000 للواحد |
Rack | 24U أو 42U | 1 | 5,000 – 10,000 للواحد |
كابلات وملحقات | Cat6 + Patch Panels + Accessories | حسب الحاجة | 10,000 – 25,000 |
الإجمالي التقريبي | 50,000 – 350,000 |
